使用RS485方式通讯需要注意的一些问题

发布时间:2016-09-07 17:25:00   阅读次数:2944

一、几种常见的错误认识

1.RS485总线的通讯距离可以达到1200米。

其实只是RS485总线结构理论上,在理想环境的前提下才有可能使得传输距离达到1200米。一般是指通讯线材优质达标,波特率为9600bps,只有一台RS485设备才能使得通讯距离达到1200米,而且能通讯并不代表每次通讯都正常。所以通常RS485总线实际的稳定的通讯距离远远达不到1200米。负载RS485设备多,线材阻抗不合乎标准,线径过细,转换器品质不良,设备防雷保护,波特率的加高等等因素都会降低通讯距离。

2RS485总线可以带256台设备进行通讯。

其实并不是所有RS485总线都能够带256台设备的。要根据RS485转换器内芯片采用的型号和RS485设备芯片采用的型号来判断的。谁低就谁的带载能力标准。一般RS485芯片负载能力有三个级别:32台、128台、256台。理论上的标称往往实际上是达不到的。通讯距离越长,波特率越高,线径越细,线材质量越差,转换器品质越差,转换器电能供应不足(无源转换器),防雷保护越强这些都会大大降低真实负载数量。

3RS485总线是一种最简单最稳定最成熟的工业总线结构。

这种概念是错误的。应该是:RS485总线是一种用于设备联网的经济型的传统的工业总线方式。通讯质量是需要根据施工经验进行测试和调试的。RS485总线虽然简单,但必须严格安照施工规范进行布线。

二、RS485通讯线缆说明

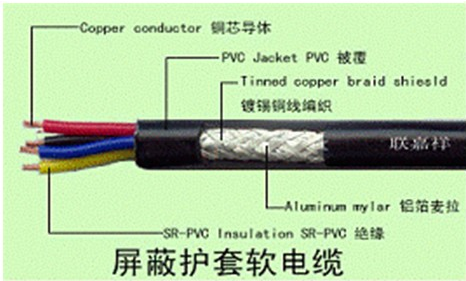

专用四芯多股屏蔽双绞线;线芯≥0.5平方毫米

避免阳光直射,PVC胶管,软管,线槽保护。

无强磁场环境干扰或产生强磁场设备运作环境。

避雷措施及设备完善,接地措施。

RS485+RS485-这两条数据线一定要互为双绞。布线一定要布多股屏蔽双绞线,多股是为了备用,屏蔽是为了出现特殊情况时调试,双绞是因为RS485通讯采用差模通讯原理,双绞的抗干扰性最好。不采用双绞线,是极端错误的。RS485总线一定要是手牵手式的总线结构,坚决杜绝星型连接和分叉连接。设备供电的交流电一定要真实接地,而且接地良好。有很多地方表面上有三角插座,其实根本没有接地,要小心。接地良好时,可以确保设备防雷击、浪涌冲击。静电累计时,可以配合设备的防雷设计较好地释放能量。保护RS485总线设备和相关芯片不受伤害。避免和强电走在一起,以免强电对其产生干扰。

三、推荐的几种调试方法

首先要确保设备接线正确,且严格合乎规范。

共地法:用一条线或者屏蔽线将所有RS485设备的GND线连接起来,有需要的情况下将每个设备的连地点加一限流电阻(防止二台设备之间GND参考值差别太大对通讯产生干扰),这样可以避免所有设备之间存在影响通讯的电势差。

终端电阻法:在最后一台RS485设备的RS485+RS485-上并接一个120欧姆的终端电阻来改善通讯质量。

中间分段断开法:通过从中间断开来检查是否是设备负载过多、通讯距离过长、某台设备损害对整个通讯线路的影响等原因。

单独拉线法:单独简易暂时拉一条线到设备,这样可以用来排除是否是布线引起了通讯故障。

更换转换器法:随身携带几个转换器,这样可以排除是否是转换器质量问题影响了通讯质量。

笔记本调试法:先保证自己随身携带的电脑笔记本是通讯正常的设备,替换客户电脑,来进行通讯,如果可以,则表明客户的电脑的串口有可能被损害或者受伤。

四、施工注意事项

工程施工布线、安装、测试总要求是安全第一,质量第二,效率第三。要注意以下几点:

1RS485理论极限传输距离为1200米,在一条RS485通讯线上不能多出32台终端机。在有必要的情况下可以增加中继器(信号放大器)。

2.在线与线的接头处一定要用焊接(接头处不能受力),二线之间的焊接距离最好在5CM以上,防止线被拉动绝缘破损时二线断路,并用绝缘电工胶布将焊接点牢固包扎。在选购线材的时候采用的是4*0.5平方毫米的四芯多股屏蔽双绞线。如果通讯效果不佳,现场有干扰,接线过程中要把屏蔽层接地。

3.每台终端机设备必须接一个独立电源插座。切记不要带电接线,尤其强电。

4.现场的接线尽量统一、标准。做好永久标记,杜绝误接线导致人员和设备的伤害。接头绝缘胶布要牢、而且美观。

5RS485通讯线的正负可测量,尽量分颜色标识。理论上接屏蔽线,线越粗越好,现场最好一条总线统一一种线材。拉线前对线进行测试。AC220V电源线各分支最好用1mm或以上的电源线。

6.一般室内布线用塑料管,室外布线用铁管。要求现场布线一律穿管。走管尽量横平竖直,靠墙固定。强电、弱电分开布线,两管相隔要求大于20CM

7.设备通电调试时,一台一台的插电测试,注意可能存在短路和断路的情况,通电时做好相关安全措施。通电前用万用表测试各强弱电电源线防止短接。

8.强电线路通电测试,要有人值守,随时处理各种突发情况,最好接电前测试好自己线路,让现场客户电工负责通电测试。一般连续通电6个小时后无问题,才能现场通电离开人。

9.工程施工中,现场测试用电源、工具等设备在人离开时要断电,现场工具、材料要交接保管好。

10.现场施工要遵守现场要求,不要吸烟、酗酒施工,最好带上施工卡片或相关身份标识,不要妨碍别人工作、大声喧哗,注意衣着、行为等形象。现场相关客户联系人和负责人的联系方式要记录。外包施工时,要管理好相关外包作业人员,积极协调现场各方有关工具借用、工作时间不能作业、水电等使用的的相关矛盾。

11.门禁施工中电锁、读头的接线都有距离限制。所以施工中尽量用较粗的线。电锁的锁孔切割、位置安装、选型要考虑现场环境、门和框的材料,做到美观、安全、耐用。

五、施工调试常用到的工具

1.万用表;

2.烙铁、焊锡;

3.镊子、手动螺丝刀、电动螺丝刀(包括“一字”和“十字”)

4.斜口钳;

5.电源5V12V各一个;

6.示波器,可查看电源波形;

7.发卡器;

8IC启拔器;

9.电工胶布,防水胶布;

10.其他专用工具{/RS485转换器/USB转串口转换器/活动板手/内六角/卷尺/}等。
